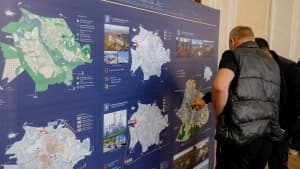

Ускоренное движение: проект реконструкции улиц Чехова и Жамакаева представили китайским инвесторам в Семее

Редактор

25.11.2026

Пять человек погибли при пожаре в Алматы

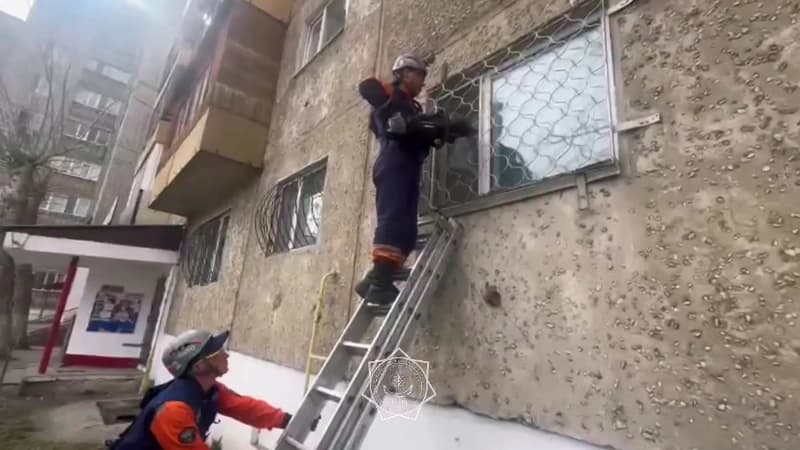

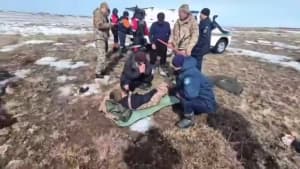

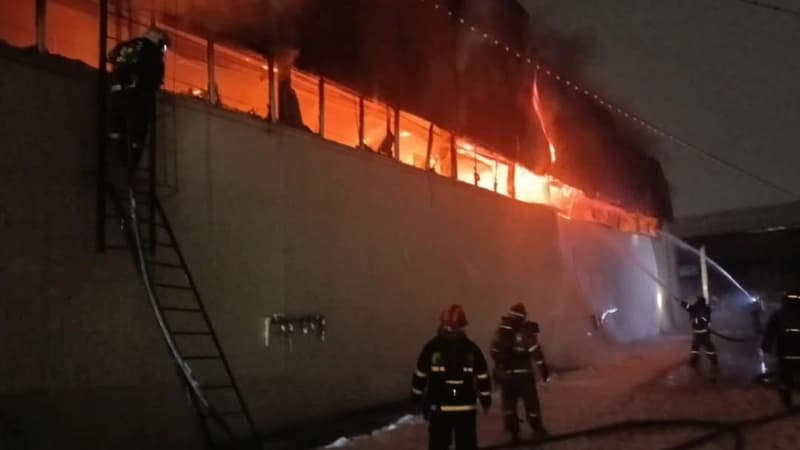

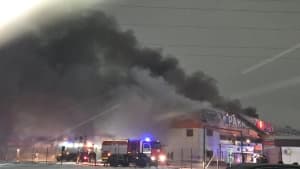

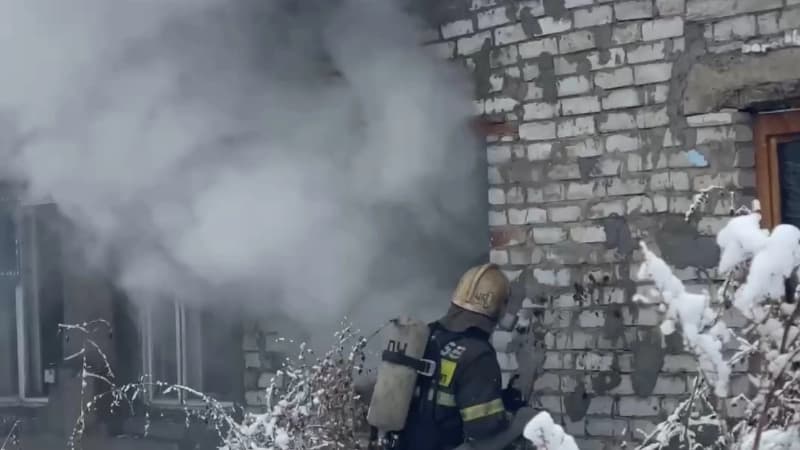

В Бостандыкском районе Алматы ночью загорелся частный жилой дом. Среди погибших – несовершеннолетний. Сообщение о пожаре поступило на пульт 112 в 03:44. Первые пожарные прибыли на место уже через четыре минуты, однако к этому моменту дом был полностью охвачен огнем, сообщили в пресс-службе ДЧС Алматы. Пожарным удалось ликвидировать возгорание к 04:42. В тушении участвовали около 35 сотрудников ДЧС и девять единиц техники. После ликвидации пожара в доме обнаружили тела пяти человек, один из них – несовершеннолетний. Причины возгорания и обстоятельства трагедии выясняются, - добавили в ведомстве. Кадр из видео (улучшено ИИ Gemini)

Динмухамед Бейсембаев

26.11.2026

Изображение записи

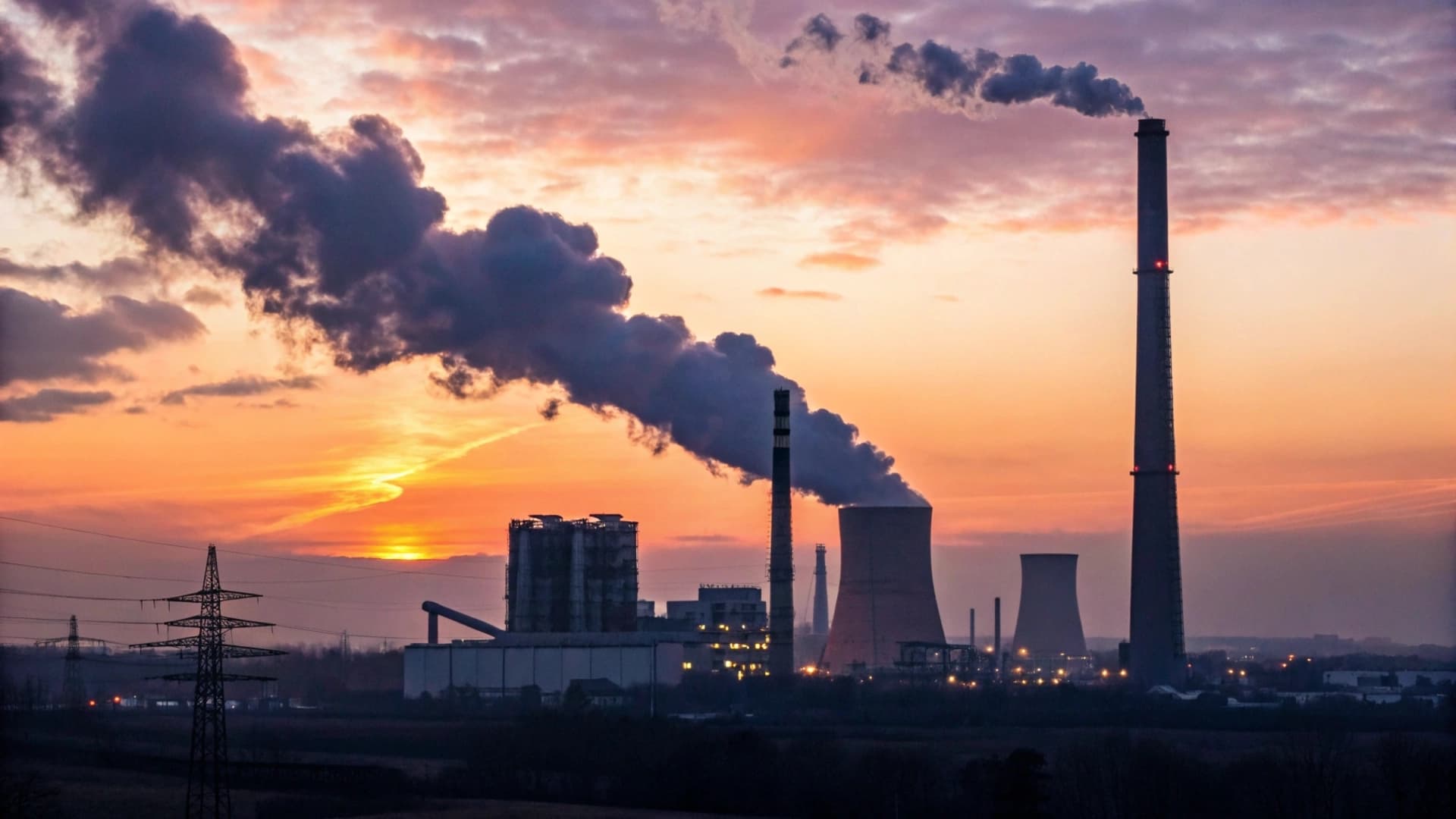

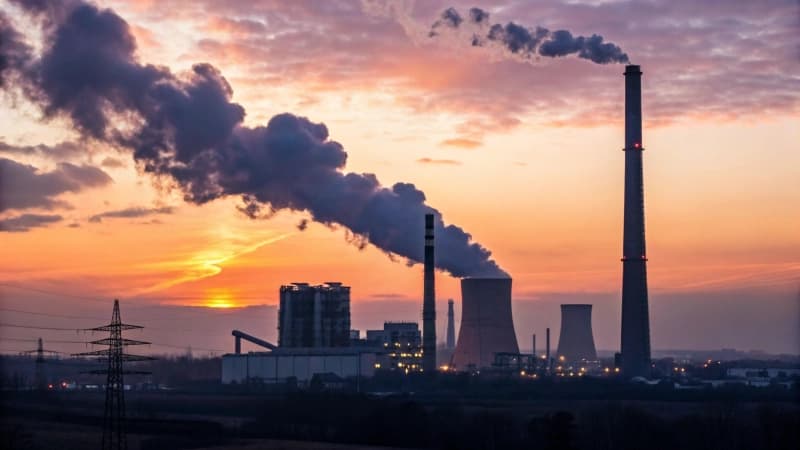

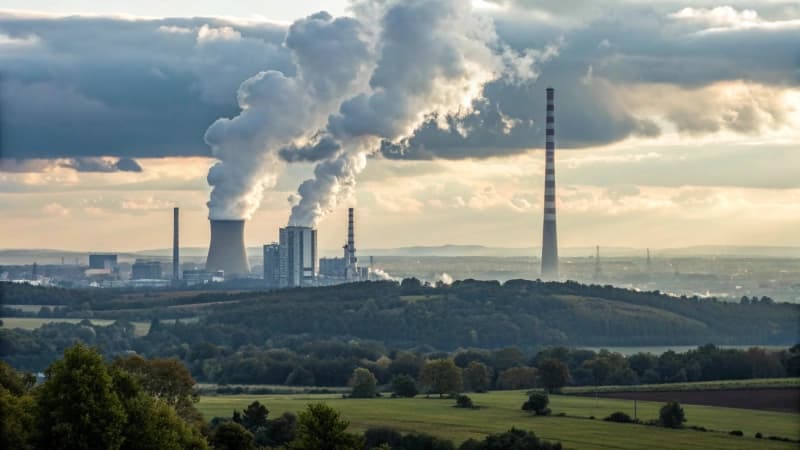

Сколько времени займет строительство АЭС?

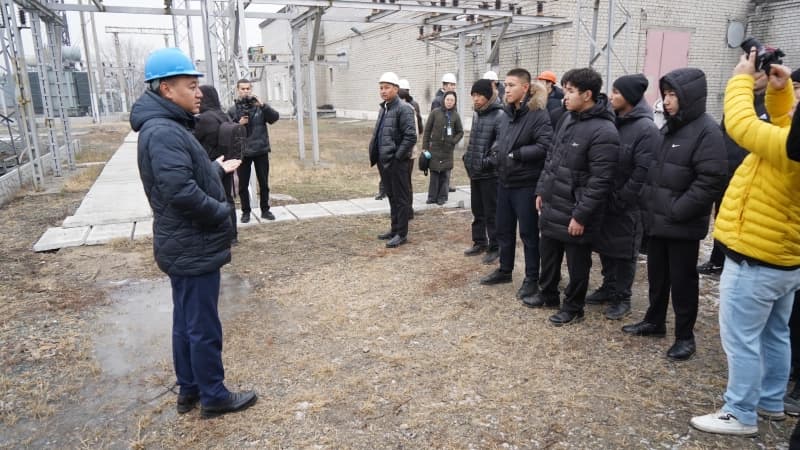

Оптимизировать сроки помогает тщательная организация управления проектом, отметил ведущий инженер ТОО «КАЭС» Мади Азбергенов. Автор: Мади Азбергенов, ведущий инженер ТОО «КАЭС»  На строительной площадке возводятся здания, работают краны, прибывает оборудование. Со стороны может показаться, что станция уже почти готова к запуску.. Но готовность АЭС нельзя определить по внешнему виду зданий.. После завершения строительных и монтажных работ предстоит провести пусконаладочные работы (ПНР) и мероприятия по вводу АЭС в эксплуатацию, включая испытания оборудования и систем, а также подтверждение готовности персонала к эксплуатации станции. Поэтому завершение строительных работ и начало выработки электроэнергии являются разными этапами проекта. При обсуждении сроков важно понимать, от какого события ведется отсчет. Строительство энергоблока занимает только часть времени, необходимого для появления первой АЭС в стране. До него нужно изучить площадку, подготовить проект, организовать финансирование и получить необходимые разрешения. МАГАТЭ приводит ориентир от 10 до 15 лет и более от первоначального рассмотрения атомной программы до готовности эксплуатировать первую атомную станцию. Этот общий путь охватывает как подготовку страны к использованию атомной энергии, так и реализацию проекта первой АЭС, поэтому его не следует отождествлять непосредственно со сроком строительства каждого энергоблока. Работа по проекту строительства АЭС начинается с изучения места, где будет построена станция. Инженерам необходимо выяснить, какие грунты находятся под будущими зданиями, насколько они прочны, как залегают подземные воды и какие землетрясения возможны в этом районе. Отдельно оценивают угрозу затопления и другие природные воздействия. От результатов этих исследований зависят устройство фундаментов, защита сооружений и другие решения. Даже если аналогичная АЭС уже построена в другой стране, ее проект необходимо адаптировать к условиям новой площадки. Затем требуется подробно обосновать, как станция будет работать и обеспечивать безопасность. Проектировщики на основе инженерных изысканий рассчитывают нагрузки на здания, определяют характеристики оборудования и проверяют, смогут ли системы выполнить свои задачи в предусмотренных проектом условиях. Эти материалы будет рассматривать Комитет атомного надзора и контроля Агентства Республика Казахстан по атомной энергии (КАНК), уполномоченный государственный орган в области регулирования ядерной и радиационной безопасности. Проверки продолжаются и во время строительства. Для отдельных работ могут устанавливать специальные контрольные точки: обязательной остановки работ (Hold Point) и точки освидетельствования (Witness Point). В первом случае продолжение работ допускается только после проведения предусмотренного контроля и получения разрешения, во втором предусматривается уведомление заказчика о возможности присутствовать при проверке без обязательной остановки работ. Пока на площадке готовят фундаменты и возводят здания, на заводах изготавливают оборудование. Например, производство корпуса реактора включает несколько последовательных операций с металлом и проверки качества. Необходимо подтвердить свойства материала, качество сварных соединений и способность изделия выдерживать предусмотренные нагрузки. Контроль качества изготовления оборудования также осуществляется заказчиком и его уполномоченными представителями. На отдельных ключевых этапах изготовления и испытаний оборудования, важного для безопасности АЭС, возможно участие представителей КАНК. Поэтому дата поставки зависит от прохождения всего производственного процесса, включая испытания и приемку. Этот график нужно согласовать со строительством, чтобы оборудование поступило к моменту, когда его можно устанавливать. На стройке нельзя выполнять все работы одновременно. Перед бетонированием проверяют подготовленные конструкции, а перед закрытием отдельных участков проверяют то, что впоследствии окажется недоступным для осмотра. Затем устанавливают оборудование, соединяют трубопроводы, прокладывают кабели. Работу строительных и монтажных организаций необходимо согласовывать между собой. Увеличение числа рабочих помогает там, где задачи можно выполнять параллельно. Но оно не отменяет операций, которые должны следовать одна за другой, и проверок между ними. Одновременно осуществляется подготовка эксплуатационного персонала АЭС. Это операторы, управляющие энергоблоком, инженеры, отвечающие за состояние оборудования, специалисты по техническому обслуживанию и ремонту. Их подготовку начинают заранее. Будущий эксплуатационный персонал изучает устройство на примере референтной станции, эксплуатационную документацию и действия при нарушениях в работе оборудования. Операторы тренируются на специальном полномасштабном тренажере, который воспроизводит блочный пункт управления АЭС. Участие в строительстве и испытаниях помогает персоналу изучить именно ту станцию, на которой ему предстоит работать. После монтажа начинается этап пусконаладочных работ (ПНР) в рамках ввода АЭС в эксплуатацию. Проверяют насосы, арматуру, электротехническое оборудование и системы контроля и управления. Затем испытывают системы целиком и проверяют их взаимодействие между собой. Например, необходимо подтвердить герметичность трубопроводов, работу резервного электроснабжения и срабатывание систем безопасности и защиты. Значительную часть таких испытаний проводят еще до загрузки ядерного топлива в реактор. Загрузка ядерного топлива также не означает, что станция сразу начинает работать на полной мощности. Дальнейший запуск проходит поэтапно, с измерениями и проверками. Полученные результаты сравнивают с проектными расчетами и установленными критериями. При обнаружении отклонений специалисты выясняют их причины и определяют необходимые действия. Перейти к следующему этапу можно после подтверждения готовности энергоблока к его выполнению. Так проверяется способность построенной станции работать в предусмотренных режимах. Оптимизировать сроки помогает тщательная организация управления проектом. Для этого нужны своевременно подготовленные чертежи, согласованные поставки, готовые к работе подрядчики и заранее спланированные проверки. Смысл такой подготовки в том, чтобы избежать простоев и переделок. Путь к запуску АЭС складывается из множества связанных задач. Завершить его означает построить здания, установить оборудование, провести пусконаладочные работы (ПНР), выполнить предусмотренные этапы ввода в эксплуатацию, подготовить эксплуатационный персонал и подтвердить готовность всей атомной станции к эксплуатации.  Источник: kapital.kz

Редактор

26.11.2026

Изображение записи

Алаколь начнут готовить к лету уже сейчас: что изменится к сезону 2027 года

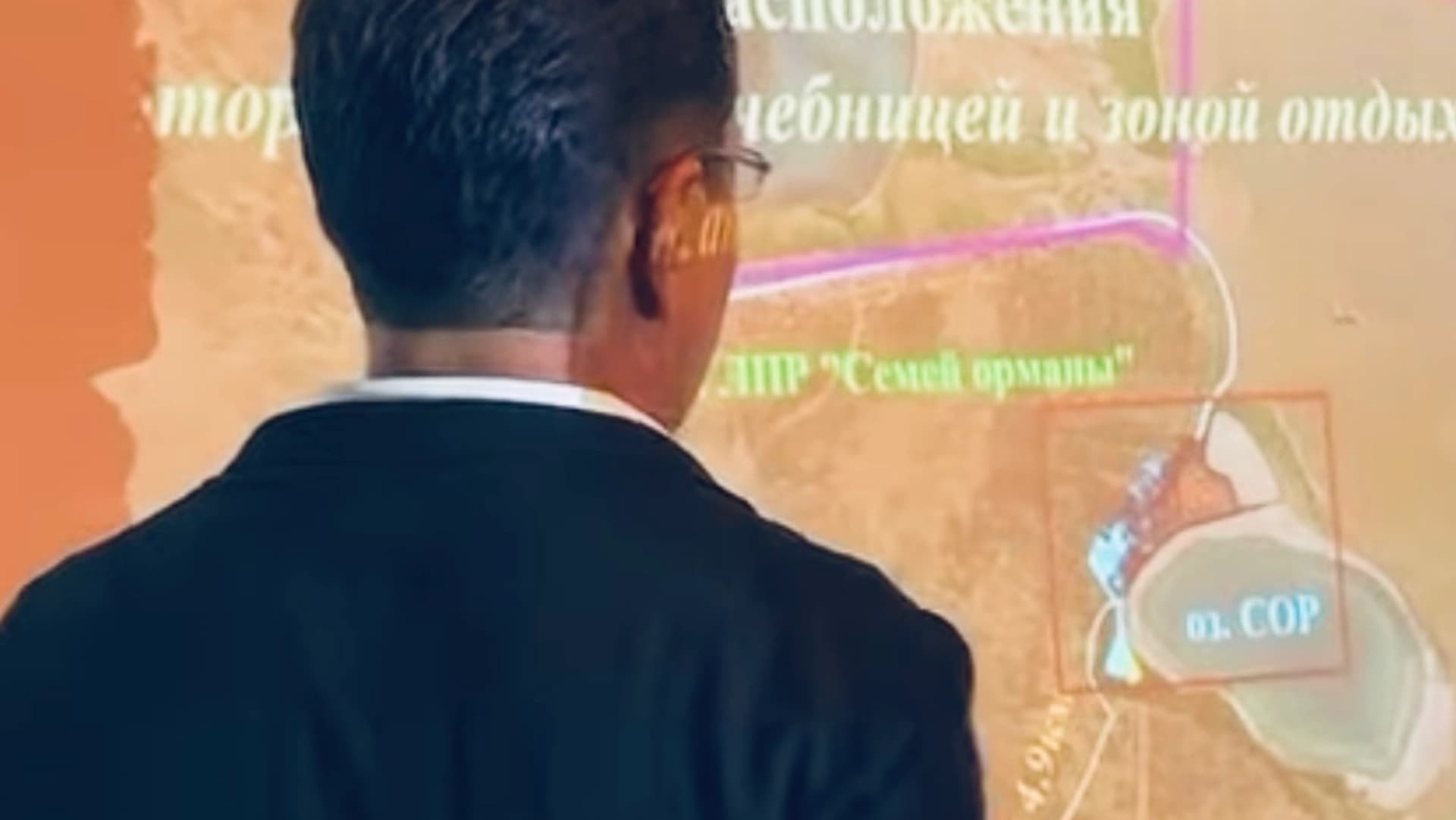

Власти области Абай уже начали подготовку к лету 2027 года. В числе главных задач – укрепление береговой линии, строительство объездной дороги, благоустройство пляжей и развитие инфраструктуры. Подготовку зоны отдыха Алаколь к купальному сезону 2027 года обсудили на совещании под председательством акима области Берика Уали. О планах и текущей ситуации доложили руководитель областного управления туризма Куаныш Абильдаев и аким района Мақаншы Даурен Койгельдин. В этом году регион продолжил развивать инфраструктуру побережья. Сейчас строят линию электропередачи «Коктал – Алаколь» протяжённостью 72 километра. Стоимость проекта составляет 7,9 млрд тенге. После завершения строительства она обеспечит стабильное электроснабжение туристической зоны. Также отремонтировали пять километров дороги к побережью и устранили ямы на площади 10 тысяч квадратных метров. Для разгрузки движения в селе Кабанбай подготовили проект объездной дороги длиной 8,2 километра. Его стоимость оценивается в 4,5 млрд тенге. На побережье открыли спасательную станцию и оперативный спасательный модуль на Арбате. Кроме того, установили 224 камеры видеонаблюдения с искусственным интеллектом и 400 новых опор освещения. Для поддержания чистоты приобрели ещё 100 мусорных контейнеров. Ранее, в 2025 году, здесь уже установили 50 контейнеров и 25 урн. В этом году на Алаколе также впервые провели фестиваль «АЛАКӨЛ АЛАУЛАРЫ – 2026». С 20 июня для отдыхающих организовали 15 крупных концертных программ. Между тем в регионе продолжают строить пожарное депо и реконструировать терминал аэропорта Урджара. В планах на 2027 год – укрепить 3 018 метров береговой линии и обустроить вдоль неё прогулочную зону протяжённостью 2 991 метр. Также власти намерены построить объездную дорогу в Кабанбае. На побережье продолжат благоустраивать территорию, обновлять освещение и озеленять общественные пространства. Берик Уали поручил профильному заместителю, областным управлениям и акимату района Мақаншы своевременно подготовить туристическую зону к новому сезону. Особое внимание глава региона потребовал уделить состоянию пляжей, санитарной чистоте, инженерным сетям и безопасности отдыхающих. Если помните, подготовку к нынешнему купальному сезону мы начали ещё в сентябре прошлого года, сразу после завершения предыдущего сезона. Благодаря заблаговременно проведённой работе можно сказать, что туристический сезон в этом году прошёл успешно. На данное направление выделены значительные средства. Теперь наша задача – обеспечить их эффективное и качественное освоение. В настоящее время есть как незавершённые работы, так и проекты, реализация которых только предстоит. Поэтому необходимо уже сейчас взять их на строгий контроль и обеспечить качественное выполнение в установленные сроки. Алаколь – одно из важных туристических направлений нашего региона. Поэтому подготовку к новому сезону необходимо вести уже сейчас, системно и по чёткому плану, используя опыт текущего года. Особое внимание следует уделить состоянию пляжей, санитарной чистоте, инженерной инфраструктуре и безопасности на воде. По всем работам, которые необходимо выполнить до начала сезона, должны быть определены конкретные сроки и ответственные исполнители. Самое главное – обеспечить безопасность отдыхающих и создать для них необходимые условия, – отметил Берик Уали.

Динмухамед Бейсембаев

26.11.2026

Изображение записи

Ускоренное движение: проект реконструкции улиц Чехова и Жамакаева представили китайским инвесторам в Семее

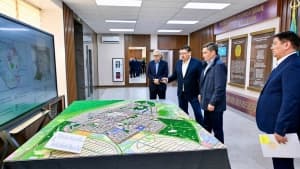

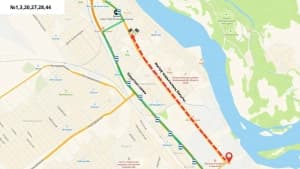

Обустройство новых путепроводов и переходов через железнодорожную линию могло бы существенно разгрузить поток машин на улицах Кабанбай батыра и Абая, задыхающихся от пробок уже практически постоянно.  Сегодня аким области Абай Берик Уали встретился с членами делегации Китайского агентства международного сотрудничества в целях развития, сообщили в пресс-службе главы региона. В ходе встречи в рамках сотрудничества между Казахстаном и Китаем обсуждали вопросы реконструкции улиц Жамакаева и Чехова в Семее, а также реализации ряда других проектов. Летом прошлого года в ходе официального визита Председателя Китайской Народной Республики в Астану были достигнуты важные договоренности с Президентом Республики Казахстан. Председатель КНР сообщил о предоставлении Казахстану безвозмездного гранта в размере 200 млн юаней, что составляет 14 млрд тенге. Мы обратились к Главе государства с предложением направить данный грант в недавно образованную область Абай, и наша инициатива получила поддержку. 30 августа 2025 года в городе Тяньцзине между правительствами Республики Казахстан и Китайской Народной Республики было подписано соглашение о предоставлении гранта. Сегодня в нашу область прибыла специальная рабочая группа для определения проектов, на реализацию которых будут направлены эти средства. В рамках данного соглашения мы представили предложения по направлению средств безвозмездного гранта на реконструкцию улиц Жамакаева и Чехова в Семее, а также на реализацию других проектов. Выражаем искреннюю благодарность за ваш вклад в развитие инфраструктуры Казахстана и реализацию значимых для нашей страны проектов. Данный проект имеет большое стратегическое и социальное значение для Семея, – отметил Берик Уали. В настоящее время из-за проходящей через центральную часть Семея железнодорожной линии, транспорт может проехать лишь через ограниченное количество переездов. В результате на улицах Кабанбай батыра и Абая часто образуются автомобильные заторы. Для решения проблемы уже несколько лет обсуждается и в настоящее время разрабатывается проект реконструкции улиц Жамакаева и Чехова на участке от улицы Каржаубайулы до улицы Чайковского. В рамках проекта предусмотрено строительство автомобильной дороги общей протяженностью 1,5 км и путепровода над железнодорожными путями. Также планируется обустройство тротуаров и парковочных мест, установка уличного освещения, переустройство инженерных сетей, строительство системы ливневой канализации и благоустройство прилегающей территории. Реализация проекта позволит развить дорожную и инженерную инфраструктуру города, улучшить транспортную доступность жилых районов и новых жилых комплексов, а также снизить нагрузку на улицу Кабанбай батыра и другие центральные улицы Семея. В завершение встречи глава региона подчеркнул, что акимат области готов провести все необходимые работы в рамках действующего законодательства и оказать всестороннюю поддержку в реализации проекта. Он также выразил заинтересованность в дальнейшем развитии сотрудничества с китайской стороной в данном направлении. Китайская сторона всесторонне изучит озвученные в ходе встречи инициативы и представит соответствующие предложения.
