В рамках пресс-тура журналисты области Абай ознакомились с работой ТЭЦ-1 в Семее. Согласно постановлению акимата, подключать абонентов к теплоснабжению начнут уже 5 октября: городские котельные снабжены всем необходимым для начала отопительного сезона.
Пресс-тур по объектам «Теплокоммунэнерго» инициировал Департамент Комитета по регулированию естественных монополий Министерства национальной экономики Республики Казахстан по области Абай. Участники встречи получили возможность ознакомиться с работой предприятия и задать актуальные вопросы относительно грядущего отопительного сезона.
В период подачи теплоснабжения на предприятии ТЭЦ-1 трудится 240 человек. Большая команда как единый механизм, где у каждого есть своя задача и свои обязанности.

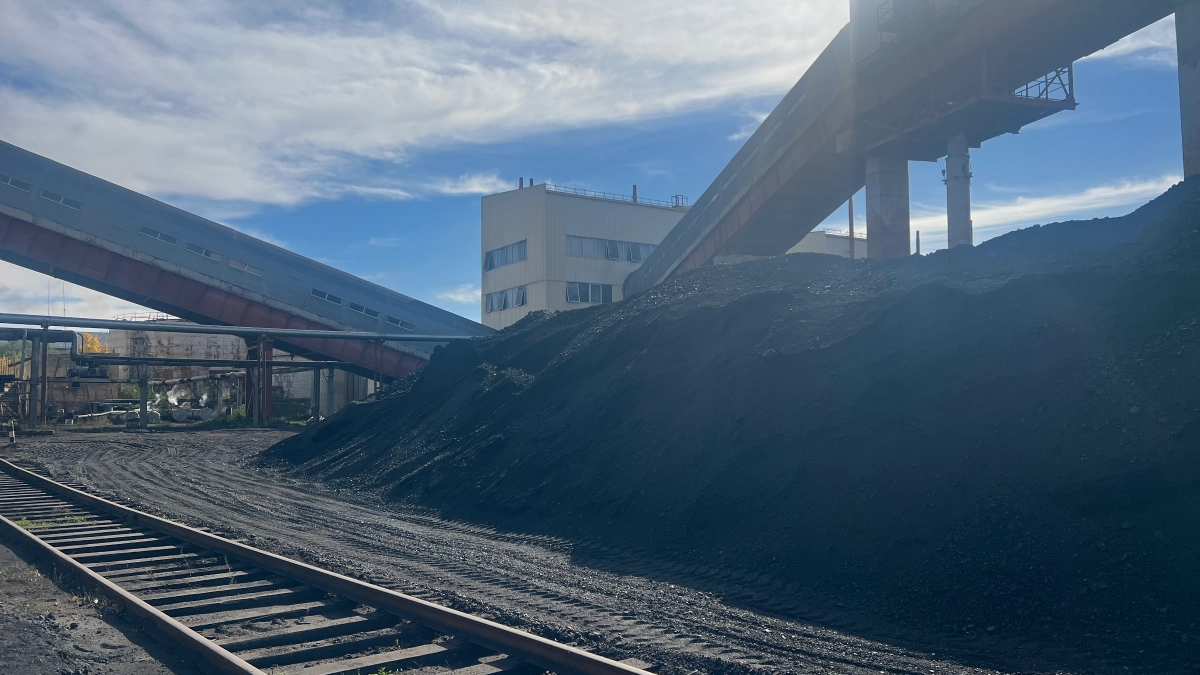

На сегодняшний день запасы угля на ТЭЦ-1 составляют 51 тысячу тонн. Специалисты сообщают, что в среднем за 10 дней расходуется 25 тысяч тонн, при этом каждый день станция принимает порядка 15 вагонов угля.
Система работы предприятия рассчитана с точностью до каждого действия - большой механизм работает, в том числе, благодаря слаженному тандему обученного коллектива.
Среди самых волнующих вопросов на повестке дня, конечно, начало отопительного сезона. Начальник ТЭЦ-1 Алмас Кузкенов подробно рассказал о подготовке к ожидаемой гражданами подаче тепла:

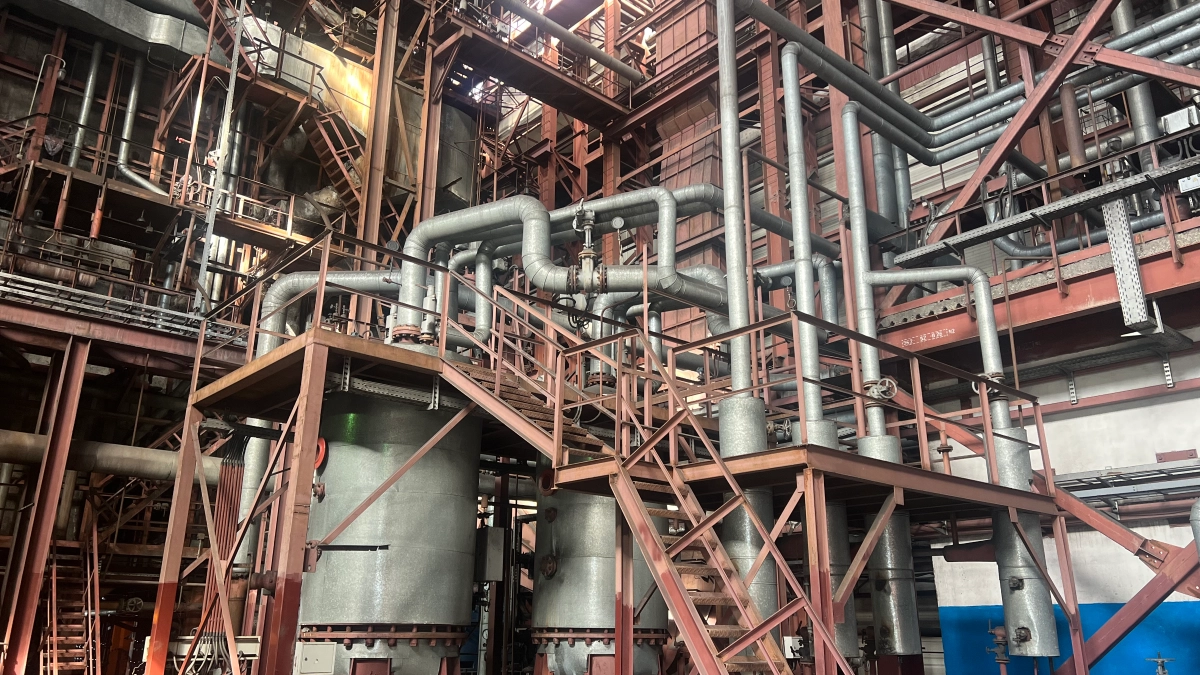

ТЭЦ-1 полностью готов к работе. На данный момент в работе у нас один котёл - мы подаём горячую воду, 4 котла находятся в резерве. Также имеется 5 сетевых насосов, один сейчас в работе, 4 - в резерве. 5 октября начинаем отопительный период, будем подключать социальные объекты, далее - жилые дома, - рассказывает Алмас Кузкенов.
В свою очередь, журналисты передали беспокойство горожан относительно разрытых труб в разных частях города. Специалисты предприятия отметили, что все работы выполняются в соответствии с планом.

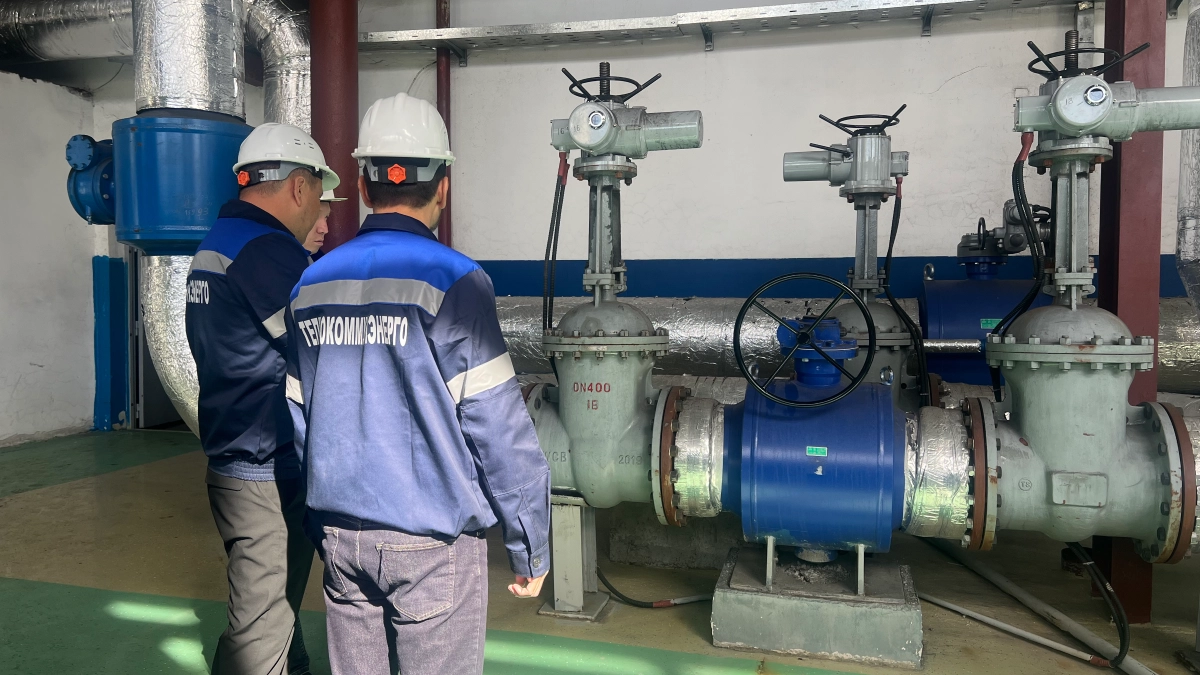

Сейчас по городу идут гидравлические испытания. Сначала подаётся вода, после - давление, под давлением всё проверяется. После чего можно закапывать и завершать работу, - подчеркнул Алмас Кузкенов.
Начальник ТЭЦ-1 отмечает: своевременные промывка и опрессовка являются важным условием благоприятного прохождения отопительного сезона.
Специалисты также предметно остановились на модернизации тепловых сетей. В 2026 году проделан серьёзный объем работы для качественного снабжения теплом населения.
В текущем году полностью заменили более 40 км тепловых сетей. На данный момент остались только работы по благоустройству и обратной засыпке. Все работы проводятся согласно утверждённому графику. По утверждённому графику засыпка и благоустройство запланированы на период с 10-го по 15 октября, - рассказывает заместитель директора по производству Жандос Какибаев.
При этом специалисты подчёркивают, что финальные работы по засыпке в указанный срок никак не повлияют на своевременную подачу теплоснабжения и горячей воды.
Следующей локацией пресс-тура стал центральный тепловой пункт «Парус». В рамках реализации Национального Проекта "Модернизация энергетического и коммунального секторов" здесь провели реконструкцию тепловых сетей протяженностью 1,27 км и тепломеханического оборудования ЦТП.
Сама постройка, по словам специалистов, 80-х годов прошлого века. Текущая модернизация - первая с момента начала функционирования пункта.
Сегодня пункт обеспечивает отоплением четыре дома и одно коммерческое здание - всего 347 абонентов.
Старый ЦТП демонтировали, поставили новый. На сегодняшний день ЦТП полностью готов к запуску, здесь остались лишь работы по благоустройству, - отмечает Жандос Какибаев.
На сегодняшний день в городе насчитывается 75 тысяч абонентов. С наступлением прохладного времени года для каждого из них важно приходить в уютную теплую квартиру. Город уже в режиме полной готовности к запуску отопительного сезона: тысячи людей ждут заветный звук воды в своих батареях; сотни людей трудятся, чтобы тепло благополучно и вовремя пришло в каждый дом.
Маргарита Бутина
